Alla inlägg av Gabriel Ordförande

Viktig info!

Hej alla,

Våren kom snabbt och vi kör igång med full fart direkt. Här kommer viktig info för att vi ska få projektet att fortlöpa snabbt och smidigt.

Herrljunga Elektriska är i full gång med svetsning i Mollaryd. Se till att skarvdosan är uppsatt, hålet är borrat genom väggen och att slangen är framgrävd till husvägg. Viktigt är att fiberkabeln är utsläppt från insidan då det är denna de svetsar ihop med fiberkabeln som kommer genom slangen. Allt enligt följande instruktioner.

Ring Stefan Johansson på Herrljunga Elektriska om ni vill ha hjälp med installation av skarvbox och borrning genom vägg. Telefonnr: 0513-22053

Efter Mollaryd är färdigt så fortsätter svetsningen i Molla, så se till att även ni får detta gjort så snart som möjligt. Vill ni ha hjälp med ingrävning så ringer ni Gabriel Björnsson på 0709-346704.

Grävningen kom igång den här veckan. Vi startade med att gräva från myresjö, militärvägen mot dragåsvägen. På måndag startar vi även med två maskiner i Lida.

Har ni frågor så hör ni bara av er till Styrelsen!

Nyhetsbrev Januari

Här kommer en uppdatering av det som kommer under året.

Anläggning

Grävningen är fortfarande vilande och när den kommer igång är svårt att svara på. Det är vädret som avgör. Planen är att vara klara med grävningen innan semestern. Blåsning och svetsning av fiber kommer utföras under tiden som grävningen fortlöper. Färdigställande och igångkörning blir under hösten.

Årsmöte

Vi planerar att hålla årsmöte den 22 mars. Kallelse kommer skickas ut i separat inbjudan.

Ekonomi

En ny faktura har skickats ut i januari månad som består av en insats på 5000:- och medlemsavgift på 50:-.

Totalt fakturerad insats/fastighet uppgår nu till 15.300:-.

Kollektivavtal och fibertjänster

Det kollektivavtal som Telia har erbjudit föreningen kommer delas ut på årsmötet. Fundera gärna igenom om avtalet passar er, teckningstiden är från årsmötet och tre veckor framåt. Bindningstiden är fyra år och börjar gälla den dag då nätet tänds.

Vill man välja egen leverantörer av fibertjänster tecknas detta på egen hand med vald leverantör när fibernätet är igångsatt.

Mer genomgång kring detta kommer att framföras på årsmötet. Hör gärna av er med frågor och funderingar eller om det finns önskemål om information som ni tycker borde tas upp eller förtydliga på årsmötet.

Kontaktuppgifter till styrelsen finner ni här!

Mer info om kollektivavtalet, kostnadsberäkning och kopplingsschema för Tv, bredband och telefoni finner ni här.

Mvh, Styrelsen

1556_001-page-001

Nyhetsbrev December

Hej!

Nu var det ett tag sen det gick ut en uppdatering om läget, så här kommer lite info om vad som händer för tillfället.

Vi har i oktober och november rört oss en bit närmre målet, vi har nu passerat 3,5 av de 4,7mil i schakt som projektet består av. Har inte den exakta siffran på HEAB´s del, men uppskattningsvis består det av mindre än 1mil kvar.

I Molla by är det klart, Bäckafors/Killingsås, Ulvstorp, Attorp och Mollasidan av Torpåkra är klart. Håkentorp, Hägdene är nästan klart. Det som kvarstår där är ut till Ön i Håkentorp och så har vi Svenstorp. Vi har valt att avvakta till våren med dessa på grund av vädret och de markförhållanden som råder.
Vi har även grävt klart kring Almelund, Lerbäcken och Flaberg/Kartäcker.

I Vesene har vi gjort klart det mesta i byn, kvar har östra sidan om 183:an. Alltså runt Vesene Bygdegård, Furulund, Sandhem/Västerled och Torpåkra station. Lite korta sträckor som passar bättre att ta i vår.
Samt att vi har kvar från Haggården 2 till Eriksgården.

Sen har HEAB grävt förbi traktorförmedlingen, gjort klart i Götestorp och är nu vid Gärsabo/Nolgården. Där har dom denna veckan stannat för att det helt enkelt är för blött.
Så fort det blir bättre förhållanden fortsätter grävningen där och de gräver sig vidare mot Gudmundstorp via Skråkås.
Förhoppningen är också att vi gräver i Lida nästa vecka, tryckning sker under väg och järnväg där i V.51. Men vädret får avgöra även där. Just nu önskas lite kyla så marken bär lite bättre.

Blåsningen av fiber är klart till alla fastigheter i Mollaryd, stamfiber i Molla och vissa del av Vesene är också klart. Fortlöper i den takt det går. Ni som har fått eran slang framgrävd till trädgård får gärna gräva in den till husvägg. Så kan vi får klart så mycket blåsning som möjligt.

Vi vill även påminna om att en faktura kommer gå ut i början på Januari, del 2 av insats och kommer vara på 5000:- samt 2018-års medlemsavgift.

Vill ni ha hjälp med ingrävning av slang från tomt till husvägg så hör ni av er till någon i Styrelse så löser vi så någon kontaktar er.

Vi är uppe i 276st anslutningar som är fördelat på 249st fastigheter i dagsläget och vi hoppas såklart det tillkommer några fler innan vi går i mål.

Har ni frågor är det bara att höra av sig.

Med vänlig hälsning, Styrelsen MMV Fiber

1556_001-page-001

Nyhetsbrev Oktober

Hej!

Runt 2,7 mil av de 4,7 mil föreningen ska gräva är nu klart.
Stora delar av Molla är grävt, som vi nämnde i förra utskicket är Säryd/Kyrke klart. Nu även Stenkullen/Haga, Lilla Haga, Lundholmen, Sågverket, Fluxtorpet och de flesta runt torpvägen har fått sin slang.

I slutet på nästa vecka görs tryckning under vägen och färdigställande kring Lillebro och Mollabacken. Efter det rör vi oss bort mot Trädet, Bäckafors, Killingsås och tar med de som är kvar på vägen dit. Sen är tanken att vi tar Smedstorp och Attorp.

I Vesene börjar vi närma oss Byn, där grävs i första hand HEAB´s starkström som samförläggs med fiber. Vissa husanslutningar görs i samband med deras framfart, men en del lämpar sig bättre för mindre maskin. Vilket genomförs vid senare tillfälle.
I början på nästa vecka färdigställs även grävningen genom Ålleskogen som avslutas på Rönnekullen.

Skarvboxar har delats ut i Mollaryd och blåsning pågår där just nu. Vill man ha hjälp med uppsättning av boxen finns telefonnummer till Stefan på HEAB på lappen som ligger med i påsen.

Boxar kommer även börja delas ut i Molla och Vesene i den takt vi gräver in. Vill man ha boxen redan nu är det bara att kontakt Styrelsen.

Vad gäller nästa faktura kommer den att gå ut i början på Januari 2018 och bestå av medlemsavgift för 2018 samt ytterligare 5000kr i del av insats. Vi har fått ett förskott av bidraget på 1.000.000kr vilket gör att vi klarar oss längre än vi först räknade med.

Det har även tillkommit nya anslutningar efter hand vilket vi gärna ser mer av, det är inte för sent att ansluta sig förrän vi passerat. Ju fler vi blir desto bättre blir totalen på projektet.

I övrigt önskar vi en trevlig helg och har ni några frågor eller funderingar är det bara att höra av sig.

Med vänlig hälsning, Styrelsen

Nyhetsbrev September



Vi har gått in i september månad och projektet rullar på enligt plan.

Vi är i princip färdiga i Mollaryd,  kvarstår gör en tryckning under järnvägen vid Mollaryd station. Blåsning av fiber är det som kommer härnäst, vissa sträckor är redan blåsta.
Vi får skarvboxarna levererade nu på onsdag 13/9, alltså den box som ska sitta på utsidan av husvägg. Se beskrivning
Skarvboxarna kommer att delas ut i Mollaryd så snabbt vi kan och i samband med detta  stämmer vi av vilka som grävt klart. Om ni inte grävt fram slangen till husväggen redan så vore det bra att få det gjort så snart som möjligt. Grävning på egen tomt

Sista datum för ingrävning och montering av skarvboxen sätts nu på onsdag när vi har byggmöte. Vi kommer förmedla slutdatumet vid överlämning av boxen. Så att blåsningen kan påbörjas.

Vi vill även passa på att säga tack till alla som fått projektet att flyta på så bra i Mollaryd! En etapp i projektet avklarad!

Planen för grävningen har ändrats något mot vad vi sa i förra utskicket.
Just nu kör vi på tre olika håll. En maskin går i Herrljunga Elektriskas regi, där starkström och samförläggning med fiber pågår. Den maskinen är just nu i Vesene vid Storegården påväg mot Björkäng där det kopplas ihop med befintlig ledning som går mot Attorp/Molla.
Den kommer sedan förflytta sig tillbaka till Dragåsvägen/Militärvägens infart för att gå vidare upp mot Vesene By.

Grupp två med två maskiner har gått från Vesene/Tångatorp och är nu påväg ner mot Ålleskogen, ungefär halva sträckan är avklarad.

Tredje maskinen går ensam i Molla och är färdig kring Säryd/Kyrke och kör nu sista sträckan mot Haga. Den kommer därefter lämna, i två veckor för grävning på annat håll. Sedan åter för att fortsätta i Molla.

Vi saknar lite verktyg i brevlådan vid Vesene Bygdegård.
Både slangsaxen och plåtsaxen här fått fötter. Om någon av misstag fått med dessa hem får de gärna lämnas tillbaka så övriga också kan ha möjlighet att klippa sin slang och markeringband.

Med vänlig hälsning, Styrelsen

IMG_5543

IMG_8157

IMG_3241

IMG_9028

IMG_8621

1556_001-page-001

Nyhetsbrev Juli

Hej!

Juni har passerat och det närmar sig semestertider. Det har hänt en del sen senaste uppdateringen.

Första delfakturan på insatsen har skickats ut, vilket funkat mycket bra. Ytterligare del av insats kommer skickas ut under hösten.

Vad gäller grävningen så går det också väldigt bra. I Mollaryd är den västra sidan om Boråsvägen klar. Under förra veckan blev även första delen på östra sidan klar. Grushålan, Dalhem/Lunden, Stålarp och Grimmelycke är färdigt. Just nu är vi påväg upp mot bokelund. Det är kring 1,7km kvar att gräva där.

Grävarna tar semester efter denna vecka och står sedan stilla i tre veckor. Åter vecka 31. Då återstår resterande grävning till bokelund, Sjölund och husen kring Mollaryd Station. Tryckning under Boråsvägen från snugge mot Mollaryd stationen sker under nästa vecka. Vi kommer även trycka oss till en del av husen där.

Planen är att ytterligare två maskiner drar igång efter semestern. Exakt vilken maskin som går var är inte helt klart men förmodligen börjar vi med färdigställande i Molla och Hägdene/Håkentorp. För att sedan ge oss på Vesene. Blåsning av fiber i stamledning har också påbörjats lite smått.

Ni som fått slang framgrävd till tomt i Mollaryd kan gräva slangen vidare till husväggen så snart ni kan. Tanken är att vi börjar blåsning av fiber på färdiga delar redan i höst. Vi kontaktar berörda med sista datum för framgrävning så fort vi vet mer om tidsplan kring det. Anvisning kring grävning på egen tomt finns här.

Kontakta Styrelsen om ni har några frågor.

Med det önskar vi en trevlig och härlig sommar!

Med vänlig hälsning, Styrelsen

Kort infouppdatering

Hej!

Två veckor har gått sedan grävmaskinerna anlände. Hittills är runt 3500m avklarat.
Totalt rör det sig om runt 78 000m grävning. Ca: 31 000m tillsammans med HEAB och ca: 47 000m för endast fiber.

Starten har gått väldigt bra, sträckningen från Militärvägen i Vesene över Dragås till Mollaryd är klar. Nu är grävmaskinerna runt Häljesgården och färdigställer kring fastigheterna där.
Efter det fortsätter arbetet mot Stomlanda och Lättorp.
Grävning till Solhäll/Skoghem samt Bergsäter från Dragåsvägen blir förmodligen också under kommande vecka.

Det är tre grävmaskiner som är igång så mycket händer på en gång.

Tack till alla som gjort att arbetet flutit på så bra som det gjort hittills.

Mer info kommer efter hand!

IMG_1005

Stormötet 16 december


Tisdagen den 16 december hade vi stormöte i föreningen, Herrljunga Elektriska AB var särskilt inbjuda för en informationskväll i Vesene Missionkyrka. Det var runt 100 personer som kom och lyssnade.

Thomas på HEAB inledde kvällen med att prata om deras delaktighet i projektet. Vad deras tanke är och hur andra föreningar byggt sitt nät. En liten presentation om hur utrustningen fungerar och hur det hela kopplas in i fastigheten gjordes också.

En genomgång på kartan över föreningens område gjordes och en budgetkalkyl presenterades av Stefan på HEAB. Deras beräkningar visar att priset för anslutning per fastighet med bidrag blir omkring 17 800 kr om kostnaden för grävning blir 50 kr/m, om kostnaden för grävning blir 36 kr/m som varit snitt i kommunen blir kostnanden omkring 14 900 kr per fastighet. Såldes kan vi räkna med en kostnad på mellan 15 000 och 18 000 kr per fastighet för att få fiber framdraget.

Det som ligger framför oss nu, är i första hand att kolla markerförhållandena utifrån det förslag HEAB har tagit fram, för att se om det är en möjlig väg att gå med kabeln. Därefter skall markavtal skrivas med alla markägare där de godkänner att vi får gräva på deras mark. Markavtal tecknas med utgångspunkt utifrån den karta vi fastställt, som därefter skall godkännas av länstyrelsen.

Vi i styrelsen jobbar på så fort vi kan för att få ut alla uppgifter. En arbetsgrupp med medlemmar från föreningen kommer att bildas där Urban Andersson är ansvarig från styrelsen och kommer att hålla ihop arbetet med att dela upp området och fördela ut kartorna.

Vi är idag 220 fastigheter som vill ansluta sig till fibernätet vilket motsvarar ungefär 65% av möjliga anslutningar.

Kontakta någon i styrelsen vid frågor, kontaktuppgifter finns på www.mmvfiber.se

Får även passa på att önska en riktigt God Jul!

Info oktober

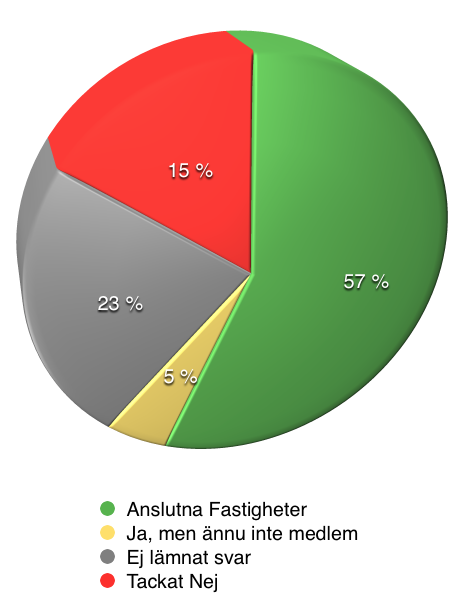

Skärmavbild 2014-10-12 kl. 13.34.34

Hej,

Nu var det ett tag sen vi informerade om något.

Arbetet har inte stått still, i väntan på uppgifter från Länstyrelsen om nya ansökningsperioden och Herrljunga Elektriska AB(HEAB) som ritar dragningen på kartan har vi jobbat vidare med övrig info som ska fram. Vi har försökt kontakta så många som möjligt av de som ännu inte gått med och ökat på antalet medlemmar!



Den 29 september fick vi info om vad som gäller med bidraget. Bidraget täcker 40% av projektets kostnad och ges till föreningar efter en poängskala där olika faktorer spelar in. Antal hushåll, företag inom området, anslutningsgraden, hur bra samförläggningen är osv. Ansökningen öppnade i september och stänger i mars. Då ska vi ha färdigt våra uppgifter för att ha en chans på bidrag. Så nu ligger ett hårt arbete framöver!

Den 13 oktober hade vi möte med HEAB. Där vi gick igenom vårt område och vi fick se en preliminär karta på vår kommande kabeldragning. Vart dom har kablar nergrävda redan idag som vi kan nyttja och vilken luftburen ström dom vill ha ner samtidigt som vi gräver ner vår fiberkabel.

Inom kort kommer vi även få fram en kalkyl på projektet när HEAB ritat färdigt sträckorna. Då kommer vi preliminärt få veta vad projektet kan komma att kosta.

Det som är nytt och viktigt att veta i nya bidragsansökan är att inget bidrag beviljas i efterhand. Så för de som vill vara med och få bidrag måste gå med nu för när bidraget beviljas går det inte komplettera. Utan då gäller fullkostnadspris för den som vill ha fiber ingrävt.

Vi ser fram emot det fortsatta arbetet och återkommer när vi vet mer!

Vi kommer inom snar framtid behöva hjälp att gå sträckor, kollar marker och kartor.

Har ni inte ansökt än, se till och gör det här. Och prata gärna lite extra för fibern nu. För ju högre anslutningsgrad ju större chans till bidrag och billigare grävkostnad för alla.

Dessutom får vi mycket högspänning nergrävd på köpet!

Med vänlig hälsning,

Ordf. Gabriel Björnsson och övriga i Styrelsen



Fortsatta arbetet

Antal anslutna fastigheter har ökat rejält efter informationsmötet i Vesene den 22 april. Vi hoppas att antalet anslutna fastigheter fortsätter att öka i samma takt, men vi behöver bli fler för att ha möjlighet att genomföra projektet.

Så har du inte anmält dig ännu så gör det nu och se till att få med alla runt om kring. Det är nu tåget går och bidrag erbjuds. Och ju fler som ansluter sig desto billigare kommer varje anslutning att bli.  Fiber är viktigt för vår framtid som en intressant landsbygd!

I tämta har nu grävarbetet satt igång och där har 90% av fastigheterna anslutit sig och beräknas hamna på en kostnad mellan 15.000-20.000:-/hushåll.

Läs mer på bt.se här!

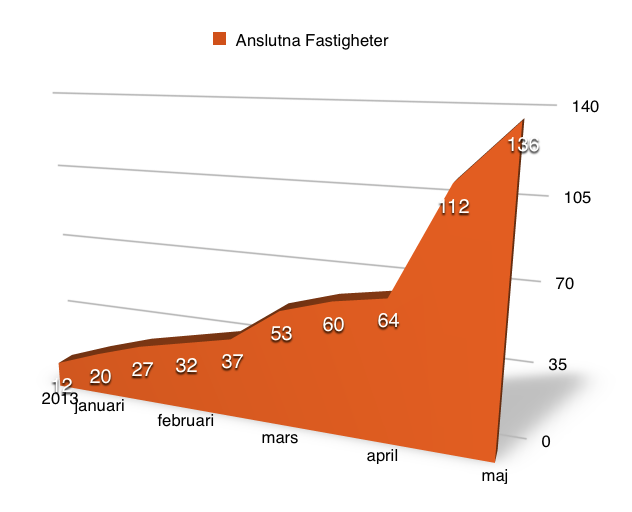

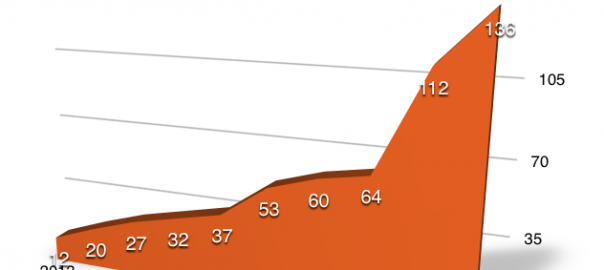

Skärmavbild 2014-05-10 kl. 17.30.10
