Nyhetsbrev December

Hej!

Nu var det ett tag sen det gick ut en uppdatering om läget, så här kommer lite info om vad som händer för tillfället.

Vi har i oktober och november rört oss en bit närmre målet, vi har nu passerat 3,5 av de 4,7mil i schakt som projektet består av. Har inte den exakta siffran på HEAB´s del, men uppskattningsvis består det av mindre än 1mil kvar.

I Molla by är det klart, Bäckafors/Killingsås, Ulvstorp, Attorp och Mollasidan av Torpåkra är klart. Håkentorp, Hägdene är nästan klart. Det som kvarstår där är ut till Ön i Håkentorp och så har vi Svenstorp. Vi har valt att avvakta till våren med dessa på grund av vädret och de markförhållanden som råder.
Vi har även grävt klart kring Almelund, Lerbäcken och Flaberg/Kartäcker.

I Vesene har vi gjort klart det mesta i byn, kvar har östra sidan om 183:an. Alltså runt Vesene Bygdegård, Furulund, Sandhem/Västerled och Torpåkra station. Lite korta sträckor som passar bättre att ta i vår.
Samt att vi har kvar från Haggården 2 till Eriksgården.

Sen har HEAB grävt förbi traktorförmedlingen, gjort klart i Götestorp och är nu vid Gärsabo/Nolgården. Där har dom denna veckan stannat för att det helt enkelt är för blött.
Så fort det blir bättre förhållanden fortsätter grävningen där och de gräver sig vidare mot Gudmundstorp via Skråkås.
Förhoppningen är också att vi gräver i Lida nästa vecka, tryckning sker under väg och järnväg där i V.51. Men vädret får avgöra även där. Just nu önskas lite kyla så marken bär lite bättre.

Blåsningen av fiber är klart till alla fastigheter i Mollaryd, stamfiber i Molla och vissa del av Vesene är också klart. Fortlöper i den takt det går. Ni som har fått eran slang framgrävd till trädgård får gärna gräva in den till husvägg. Så kan vi får klart så mycket blåsning som möjligt.

Vi vill även påminna om att en faktura kommer gå ut i början på Januari, del 2 av insats och kommer vara på 5000:- samt 2018-års medlemsavgift.

Vill ni ha hjälp med ingrävning av slang från tomt till husvägg så hör ni av er till någon i Styrelse så löser vi så någon kontaktar er.

Vi är uppe i 276st anslutningar som är fördelat på 249st fastigheter i dagsläget och vi hoppas såklart det tillkommer några fler innan vi går i mål.

Har ni frågor är det bara att höra av sig.

Med vänlig hälsning, Styrelsen MMV Fiber

1556_001-page-001

Nyhetsbrev Oktober

Hej!

Runt 2,7 mil av de 4,7 mil föreningen ska gräva är nu klart.
Stora delar av Molla är grävt, som vi nämnde i förra utskicket är Säryd/Kyrke klart. Nu även Stenkullen/Haga, Lilla Haga, Lundholmen, Sågverket, Fluxtorpet och de flesta runt torpvägen har fått sin slang.

I slutet på nästa vecka görs tryckning under vägen och färdigställande kring Lillebro och Mollabacken. Efter det rör vi oss bort mot Trädet, Bäckafors, Killingsås och tar med de som är kvar på vägen dit. Sen är tanken att vi tar Smedstorp och Attorp.

I Vesene börjar vi närma oss Byn, där grävs i första hand HEAB´s starkström som samförläggs med fiber. Vissa husanslutningar görs i samband med deras framfart, men en del lämpar sig bättre för mindre maskin. Vilket genomförs vid senare tillfälle.
I början på nästa vecka färdigställs även grävningen genom Ålleskogen som avslutas på Rönnekullen.

Skarvboxar har delats ut i Mollaryd och blåsning pågår där just nu. Vill man ha hjälp med uppsättning av boxen finns telefonnummer till Stefan på HEAB på lappen som ligger med i påsen.

Boxar kommer även börja delas ut i Molla och Vesene i den takt vi gräver in. Vill man ha boxen redan nu är det bara att kontakt Styrelsen.

Vad gäller nästa faktura kommer den att gå ut i början på Januari 2018 och bestå av medlemsavgift för 2018 samt ytterligare 5000kr i del av insats. Vi har fått ett förskott av bidraget på 1.000.000kr vilket gör att vi klarar oss längre än vi först räknade med.

Det har även tillkommit nya anslutningar efter hand vilket vi gärna ser mer av, det är inte för sent att ansluta sig förrän vi passerat. Ju fler vi blir desto bättre blir totalen på projektet.

I övrigt önskar vi en trevlig helg och har ni några frågor eller funderingar är det bara att höra av sig.

Med vänlig hälsning, Styrelsen

Nyhetsbrev September



Vi har gått in i september månad och projektet rullar på enligt plan.

Vi är i princip färdiga i Mollaryd,  kvarstår gör en tryckning under järnvägen vid Mollaryd station. Blåsning av fiber är det som kommer härnäst, vissa sträckor är redan blåsta.
Vi får skarvboxarna levererade nu på onsdag 13/9, alltså den box som ska sitta på utsidan av husvägg. Se beskrivning
Skarvboxarna kommer att delas ut i Mollaryd så snabbt vi kan och i samband med detta  stämmer vi av vilka som grävt klart. Om ni inte grävt fram slangen till husväggen redan så vore det bra att få det gjort så snart som möjligt. Grävning på egen tomt

Sista datum för ingrävning och montering av skarvboxen sätts nu på onsdag när vi har byggmöte. Vi kommer förmedla slutdatumet vid överlämning av boxen. Så att blåsningen kan påbörjas.

Vi vill även passa på att säga tack till alla som fått projektet att flyta på så bra i Mollaryd! En etapp i projektet avklarad!

Planen för grävningen har ändrats något mot vad vi sa i förra utskicket.
Just nu kör vi på tre olika håll. En maskin går i Herrljunga Elektriskas regi, där starkström och samförläggning med fiber pågår. Den maskinen är just nu i Vesene vid Storegården påväg mot Björkäng där det kopplas ihop med befintlig ledning som går mot Attorp/Molla.
Den kommer sedan förflytta sig tillbaka till Dragåsvägen/Militärvägens infart för att gå vidare upp mot Vesene By.

Grupp två med två maskiner har gått från Vesene/Tångatorp och är nu påväg ner mot Ålleskogen, ungefär halva sträckan är avklarad.

Tredje maskinen går ensam i Molla och är färdig kring Säryd/Kyrke och kör nu sista sträckan mot Haga. Den kommer därefter lämna, i två veckor för grävning på annat håll. Sedan åter för att fortsätta i Molla.

Vi saknar lite verktyg i brevlådan vid Vesene Bygdegård.
Både slangsaxen och plåtsaxen här fått fötter. Om någon av misstag fått med dessa hem får de gärna lämnas tillbaka så övriga också kan ha möjlighet att klippa sin slang och markeringband.

Med vänlig hälsning, Styrelsen

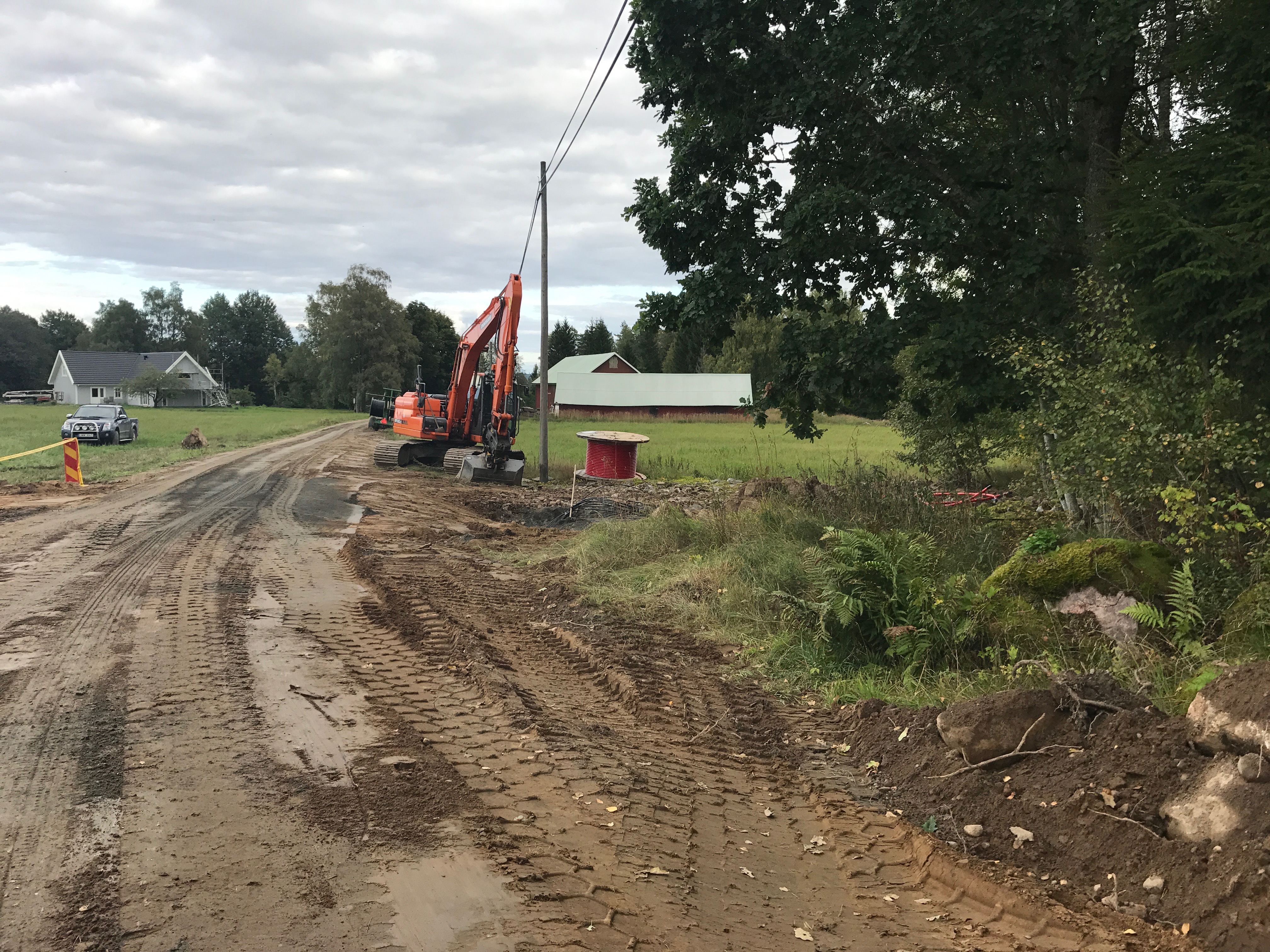

IMG_5543

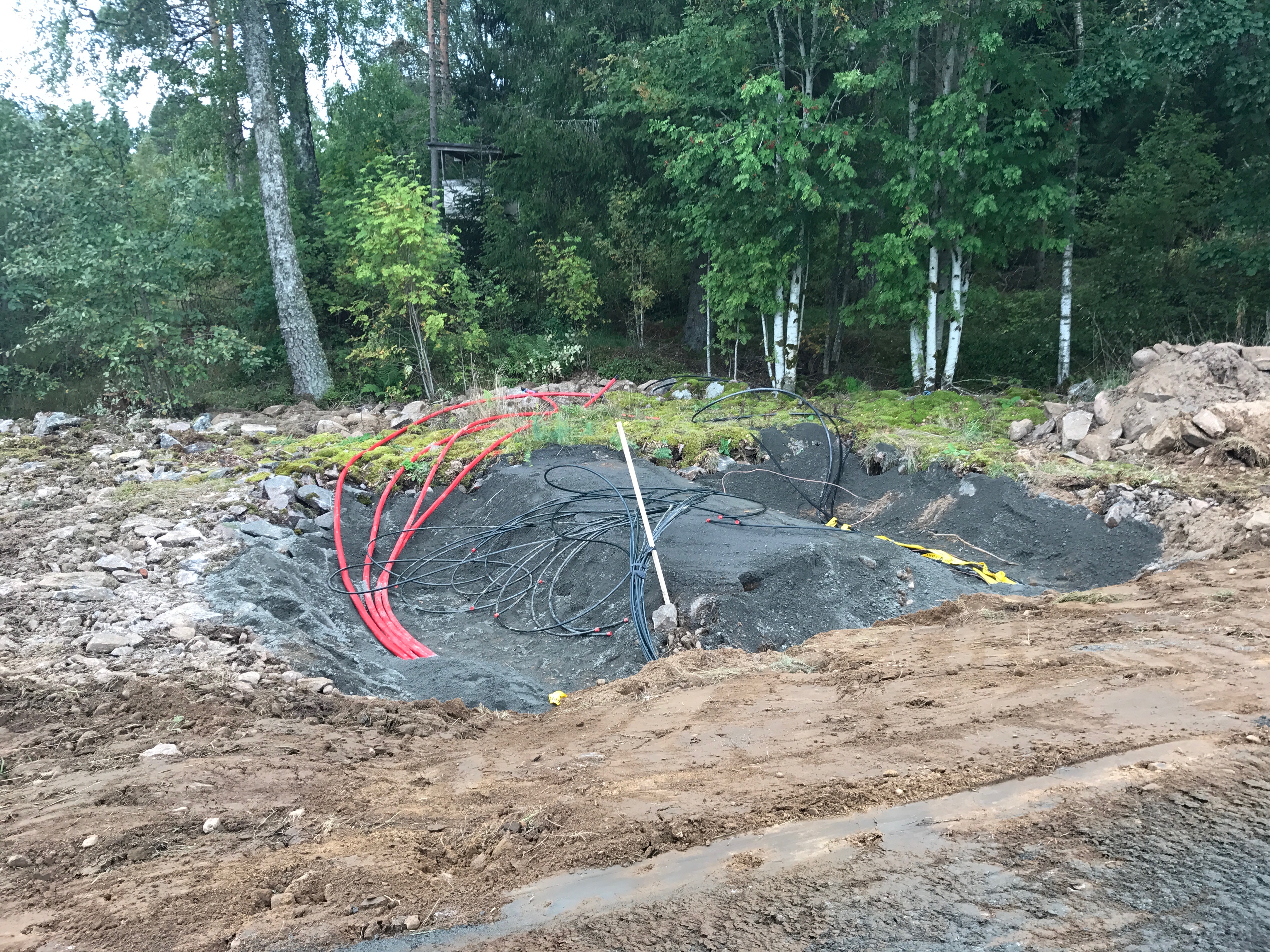

IMG_8157

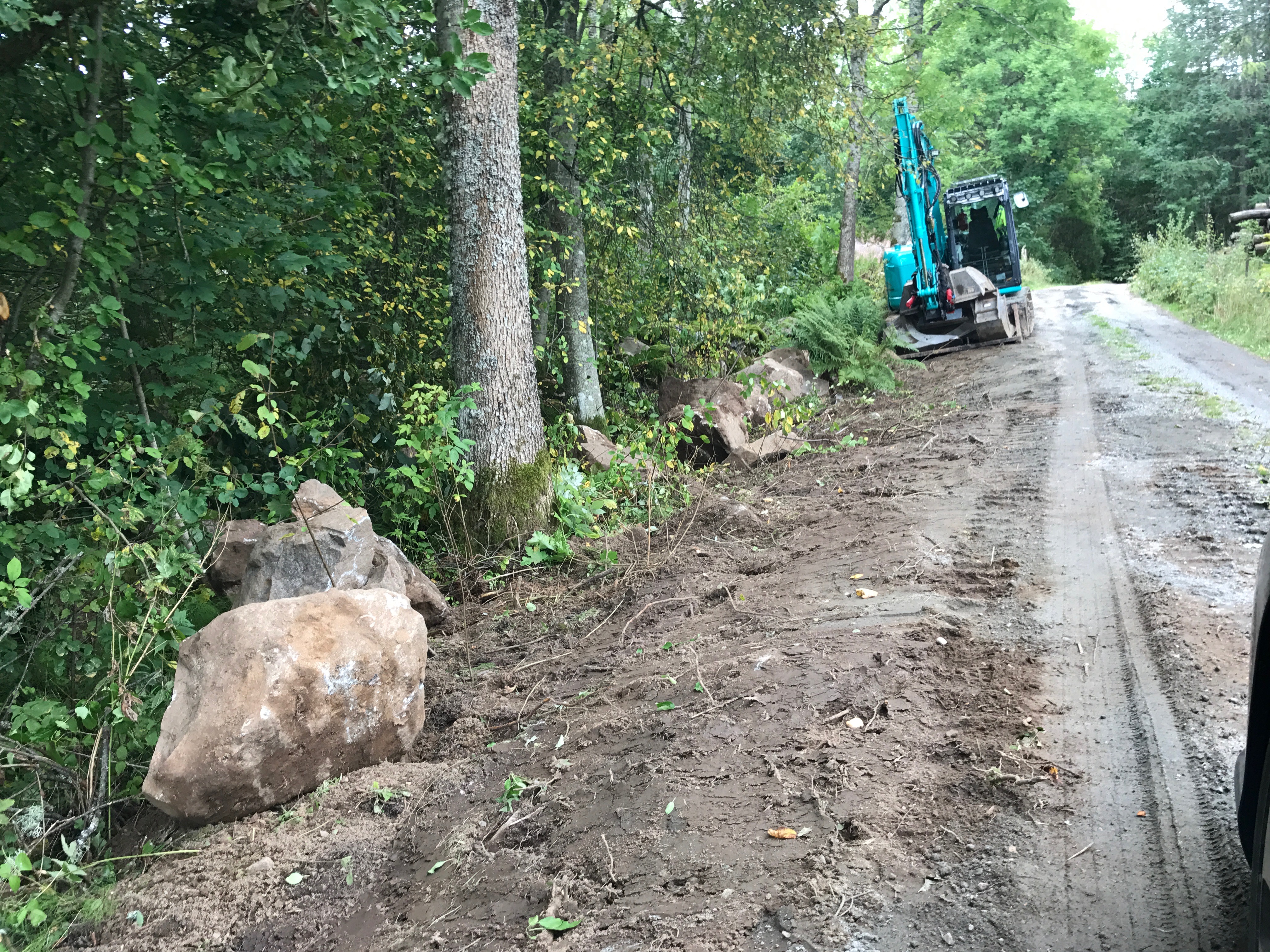

IMG_3241

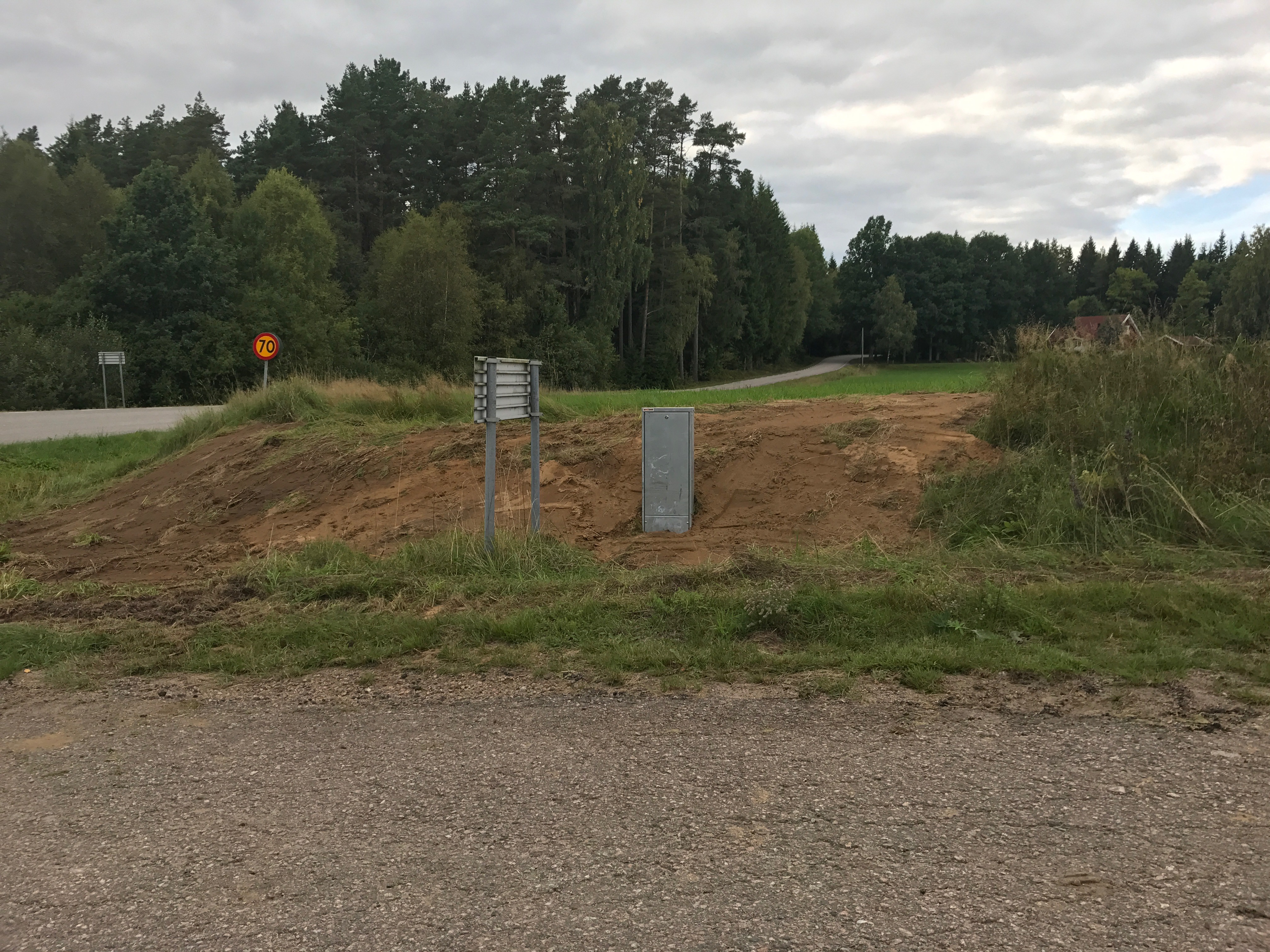

IMG_9028

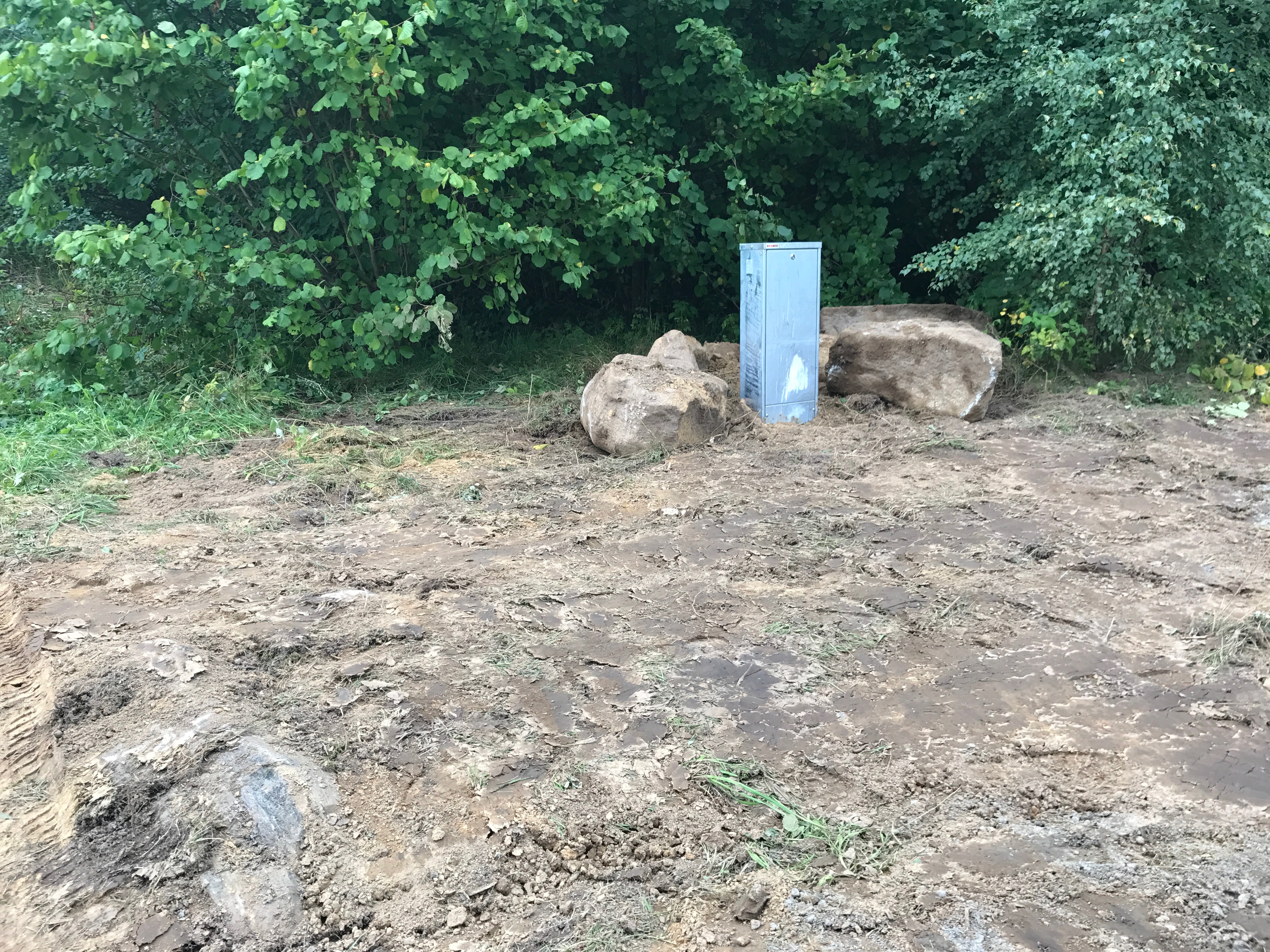

IMG_8621

1556_001-page-001

Nyhetsbrev Juli

Hej!

Juni har passerat och det närmar sig semestertider. Det har hänt en del sen senaste uppdateringen.

Första delfakturan på insatsen har skickats ut, vilket funkat mycket bra. Ytterligare del av insats kommer skickas ut under hösten.

Vad gäller grävningen så går det också väldigt bra. I Mollaryd är den västra sidan om Boråsvägen klar. Under förra veckan blev även första delen på östra sidan klar. Grushålan, Dalhem/Lunden, Stålarp och Grimmelycke är färdigt. Just nu är vi påväg upp mot bokelund. Det är kring 1,7km kvar att gräva där.

Grävarna tar semester efter denna vecka och står sedan stilla i tre veckor. Åter vecka 31. Då återstår resterande grävning till bokelund, Sjölund och husen kring Mollaryd Station. Tryckning under Boråsvägen från snugge mot Mollaryd stationen sker under nästa vecka. Vi kommer även trycka oss till en del av husen där.

Planen är att ytterligare två maskiner drar igång efter semestern. Exakt vilken maskin som går var är inte helt klart men förmodligen börjar vi med färdigställande i Molla och Hägdene/Håkentorp. För att sedan ge oss på Vesene. Blåsning av fiber i stamledning har också påbörjats lite smått.

Ni som fått slang framgrävd till tomt i Mollaryd kan gräva slangen vidare till husväggen så snart ni kan. Tanken är att vi börjar blåsning av fiber på färdiga delar redan i höst. Vi kontaktar berörda med sista datum för framgrävning så fort vi vet mer om tidsplan kring det. Anvisning kring grävning på egen tomt finns här.

Kontakta Styrelsen om ni har några frågor.

Med det önskar vi en trevlig och härlig sommar!

Med vänlig hälsning, Styrelsen

Ny insats!

Faktura för årets medlemsavgift och insatsen på 10 000 kr skickades ut till alla medlemmar i mitten på förra veckan, för de med registrerad mailadress per mail och för övriga per post. Hör av er om ni inte fått fakturan eller har några andra frågor angående denna.

I veckan som gått har grävningen fortgått efter planering, det är färdigställt ner till landsvägen i Mollaryd, avstickarna Solhäll och Bergsäter är klart. I veckan som kommer grävs det fram till Stomlanda.

Stort tack till alla som hjälper till och fixar utmed vägen så att arbetet flyter på!

Kort infouppdatering

Hej!

Två veckor har gått sedan grävmaskinerna anlände. Hittills är runt 3500m avklarat.
Totalt rör det sig om runt 78 000m grävning. Ca: 31 000m tillsammans med HEAB och ca: 47 000m för endast fiber.

Starten har gått väldigt bra, sträckningen från Militärvägen i Vesene över Dragås till Mollaryd är klar. Nu är grävmaskinerna runt Häljesgården och färdigställer kring fastigheterna där.
Efter det fortsätter arbetet mot Stomlanda och Lättorp.
Grävning till Solhäll/Skoghem samt Bergsäter från Dragåsvägen blir förmodligen också under kommande vecka.

Det är tre grävmaskiner som är igång så mycket händer på en gång.

Tack till alla som gjort att arbetet flutit på så bra som det gjort hittills.

Mer info kommer efter hand!

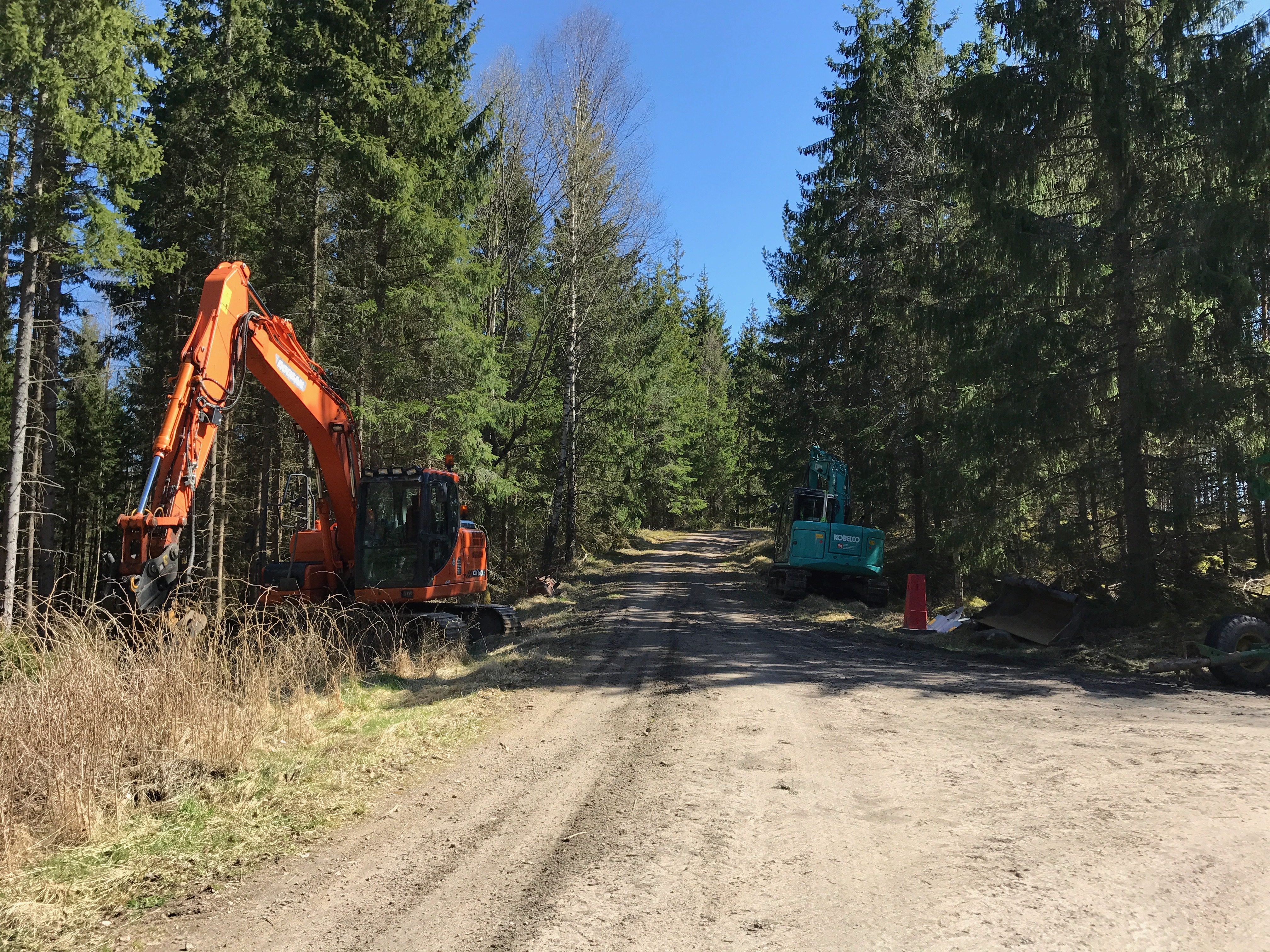

IMG_1005

Grävstart 10 april 2017!



I onsdags hade vi en välbesökt Årsstämma med information från Herrljunga elektriska AB som fått totalentreprenaden, de har i sin tur upphandlat S-G Åhmans vägförbättringar AB som kommer att gräva med två stora maskiner och en liten. Vi startar i Vesene och går militärvägen till Dragås i Mollaryd. Inför detta krävs lite förberedelser med stakning av schaktväg, röjning och nedtagning av skog för schaktväg, nedtagning och uppsättning av staket samt att gräva inom egen trädgård. Det går att köpa tjänsten av markentreprenör med grävning på egen tomt.

Avlämningsplatsen vid tomtgränsen skall märkas ut tillsammans med områdesansvariga. Vill man gräva på egen tomt innan maskinen kommer kan man hämta slang och markeringsband vid Vesene Bygdegård, mer information om hur och när kommer när materialet är på plats. HEAB gick igenom hur installationen skall göras på varje fastighet, installationsanvisningen finner du här.

På stämman delades Anslutningsavtal ut och de kommer att delas ut av områdesansvariga i dagarna till de som inte var på plats, de vill vi ha in så snart som möjligt med underskrift. Vi kommer fakturera ny insats på 10 000 kronor i samband med grävstart, anslutningskostnaden betalas när nätet är driftsatt. De olika alternativen för anslutning kan du läsa om här.  Det finns ett erbjudande om medlemslån via Sparbanken det har en rörlig ränta och ligger för närvarande på 3,04% (2017-03-22).

Telia är upphandlad som kommunikationsoperatör, vi har även fått ett kollektiverbjudande med Telia det kommer att kosta 389 kr/mån. Nätet är öppet och man kan köpa tjänster från andra leverantörer genom öppen fiber.

Upphandling



Styrelsen har nu gått igenom de anbud som kommit in och vi håller på att förhandla för att skriva avtal. För att kunna informera om detta har vi ändrat planeringen lite grand och håller den ordinarie årsstämman 22 mars kl 19.00 i Equmenia kyrkan i Vesene . I samband med detta kommer vi även hålla ett medlemsmöte med information om uppstart av projektet.

Vi behöver sätta ihop en arbetsgrupp med representanter från Mollaryd, Molla, Attorp, Håkentorp och Vesene, gärna några som kan vara tillgängliga dagtid när vi kommer igång. Arbetsuppgifterna blir att samordna/fördela uppgifter till markägare i de olika områdena såsom att kolla av markförhållanden i förhållande till kartan, stakning av schaktväg, röjning och nedtagning av skog för schaktväg. Vi behöver också någon som kan hålla i gruppen och vara med på byggmöten som kontaktperson om grävarna stöter på problem. Hör gärna av er om intresse finns till någon av oss i styrelsen.

Innan uppstarten behöver vi skriva klart markavtalen.  Anslutningsavtal skall skrivas för varje fastighet som skall anslutas till fibernätet. Vi kommer att gå igenom vad det finns för alternativ på medlemsmötet i samband med stämman, då avtalen också kommer att kunna tecknas.

Lite om vad som pågår just nu



Inlämningstiden för anbuden har gått ut och vi har fått in anbud på både totalentreprenaden och kommunikationsoperatör.

Anbuden öppnades den 10 januari och utvärderas nu av styrelsen tillsammans med extern konsult.

Vi planerar för en extrastämma som vi kommer kalla till inom kort eftersom lagen om ekonomiska föreningar har förändrats, vilket innebär att våra stadgar behöver uppdateras. Vilket styrelsen arbetar med just nu.

Dessutom har en styrelseledamot avsagt sig sitt uppdrag pga flytt till Umeå, Simon Wendt, vi önskar honom lycka till och tackar för denna tiden. Valberedningen har arbetat fram ett förslag på ny ledamot.

Nu är det dags att sätta samman en arbetsgrupp för projektet där vi önskar att några från varje ort är med. Det handlar om att förbereda och planera så att grävstarten blir så smidig som möjligt, kolla av i de olika områdena så att grävmaskinerna har fri framfart när vi väl är igång. Vilka åtgärder som behöver göras och när, denna planering behöver göras nu på våren.

Är du intresserad av att ingå i en sådan arbetsgrupp eller har förslag på personer som skulle passa hör av er till styrelsen.

Som vi påtalat tidigare saknas en del markavtal, vi behöver skriva detta med alla som vi passerar för att komma vidare till nästa fastighet i nätet. Om ni är osäkra på om det krävs från just er, hör av till ansvarig i ert område.

Styrelsen ser fram emot händelserikt år med uppstart av projektet!
